扬州中燃门站计量撬改造工程取得阶段性胜利

发布时间:2013-11-21























扬州中燃门站计量撬改造工程取得阶段性胜利



扬州中燃扬庙天然气门站计量撬改造工程自114日启动以来,经过两周的周密组织,精心施工,到1118日止完成了临时旁通管道、新计量撬进、出口管道的预制工作。所有焊缝经超声及X射线检验合格,预制管道进行了强度试验和气密性试验,完全符合质量要求。1119日晚,在不影响市区用气的情况下,顺利实施了门站计量撬改造工程的关键性步骤——临时旁通管道的带气碰接。

扬州中燃对此次碰接十分重视,总经理钱中秋亲自部署并提出了“安全、保供”四字要求。总经理钱中秋、副总经理吉伟里、张曰海亲临现场,由生产运营分管副总吉伟里担任现场总指挥,亲自指挥、协调碰接工作。2130分上游进气结束,高压管道压力提升至3.4Mpa,管道储气量达到市区夜间及早高峰的用气需求,吉总下达了碰接开始的命令,并指挥生产运营部按照碰接预案分步实施关闭门站进、出站阀门;对站内天然气管道和计量撬进行放散、置换;拆除需更换的部分进、出撬管段;连通临时旁通管道;置换恢复供气的碰接程序。经过公司领导、生产运营部、安全监察部、监理和施工单位11个小时的连续奋战,于20日上午830分碰接成功,启用临时旁通管道恢复正常供气。

扬州中燃此次碰接改变了原定利用“双封双堵”不停输管道施工技术的碰接预案,采取利用管存气量维持市区供气、组织夜间施工避让用气高峰、优化组织设计压缩施工用时等措施,虽然施工难度增加、风险加大,但在公司领导正确指挥下,生产运营部和施工单位全力执行下,在不影响市区正常用气的情况下,成功完成了带气碰接,不仅为公司节省了16.8万元的不停输开孔封堵施工费用,更关键的是锻炼了维、抢修队伍,为公司今后的维抢工作开展积累了经验。



扬州中燃  报道

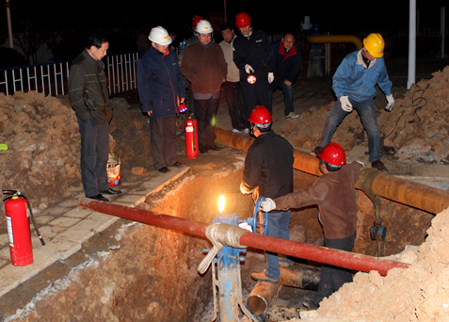

图为注氮置换完毕检测合格后动火切割旧管道
