南通西路中压管道连通侧记

发布时间:2016-06-16

背景:为配合江阳快速通道的建设,应指挥部的请求,需将江阳路与渡江南路交叉口的DN525中压燃气管线改迁三次以满足快速通道隧道施工的建设。

难度:此方案涉及的停气范围广、施工难度大、时间跨度长,对居民的生产生活带来严重的影响。

方案:生产运营部在部门领导的带领下,对涉及过路的DN525钢管及周边道路的气源进行了认真的排查并核对图纸。提出将2根DN525钢管临时切断,联通南通西路与汶河南路的中压管线的优化方案,并与江阳路快速通道指挥部对接。分管副总储彩丰牵头召开由设计、工程、开发、生产运营部门认证会,最终确认联通南通西路与汶河南路中压燃气管道,能将江阳路与渡江路交叉口的部分DN525中压管道断开,为江阳路快速通道隧道建设提供有力的安全保障,同时最大限度的减少对居民生活的影响。

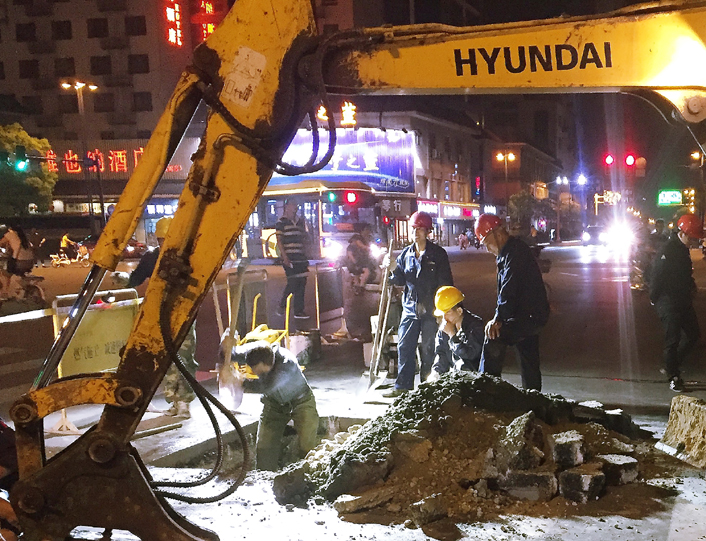

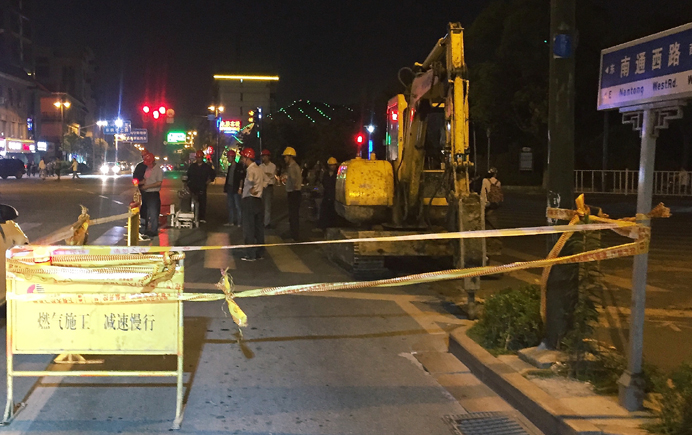

实干:6月13日晚,初夏的夜晚闷热潮湿,南通西路与汶河南路交叉口剩余10米中压管连通工作拉开战幕。晚19时,生产运营部抢修改造人员准时到达现场,进行施工前的各项准备工作。当时针指向20点时,路上车流量人流量逐渐减少,现场工作人员立即汇同施工队用戗牌、警示灯、警示带对快车道的半幅路面进行封闭,并做好相应的应急预案。20:30时,,施工现场车辆人员逐渐稀疏,施工队对施工区域长2米、宽1米进行开挖,查找西侧燃气管末端位置, 21:30时顺利找到西侧管线,通过图纸尺寸栓点,很快确定了10米多的管沟位置,至24:00时左右找出另一端的管头。施工人员最终在14日凌晨2:20分完成全部任务,比计划整整提前了3个小时。此时街道冷冷清清空无一人,凉风阵阵扑面而来,月照当空星满银河。

施工过程中,公司领导朱杰、钱中秋、储彩丰、王亭奔赴现场指导工作,部署安全防范措施。生产运营部干部和全体施工人员始终坚守岗位,直至工程完工、置换放散合格。

正所谓:灯火阑珊忙改迁,戮力同心克难关。连续酣战勇担责,不辞辛劳为通连。

生产运营部 组宣纪检部 综合报道
